6月4日,嘉陽煤礦35千伏變電站成功完成智能化應急供電系統帶載試驗,標志著“智改數轉”建設再上新臺階,將以新質生產力為抓手,續寫安全可靠供電新篇章。

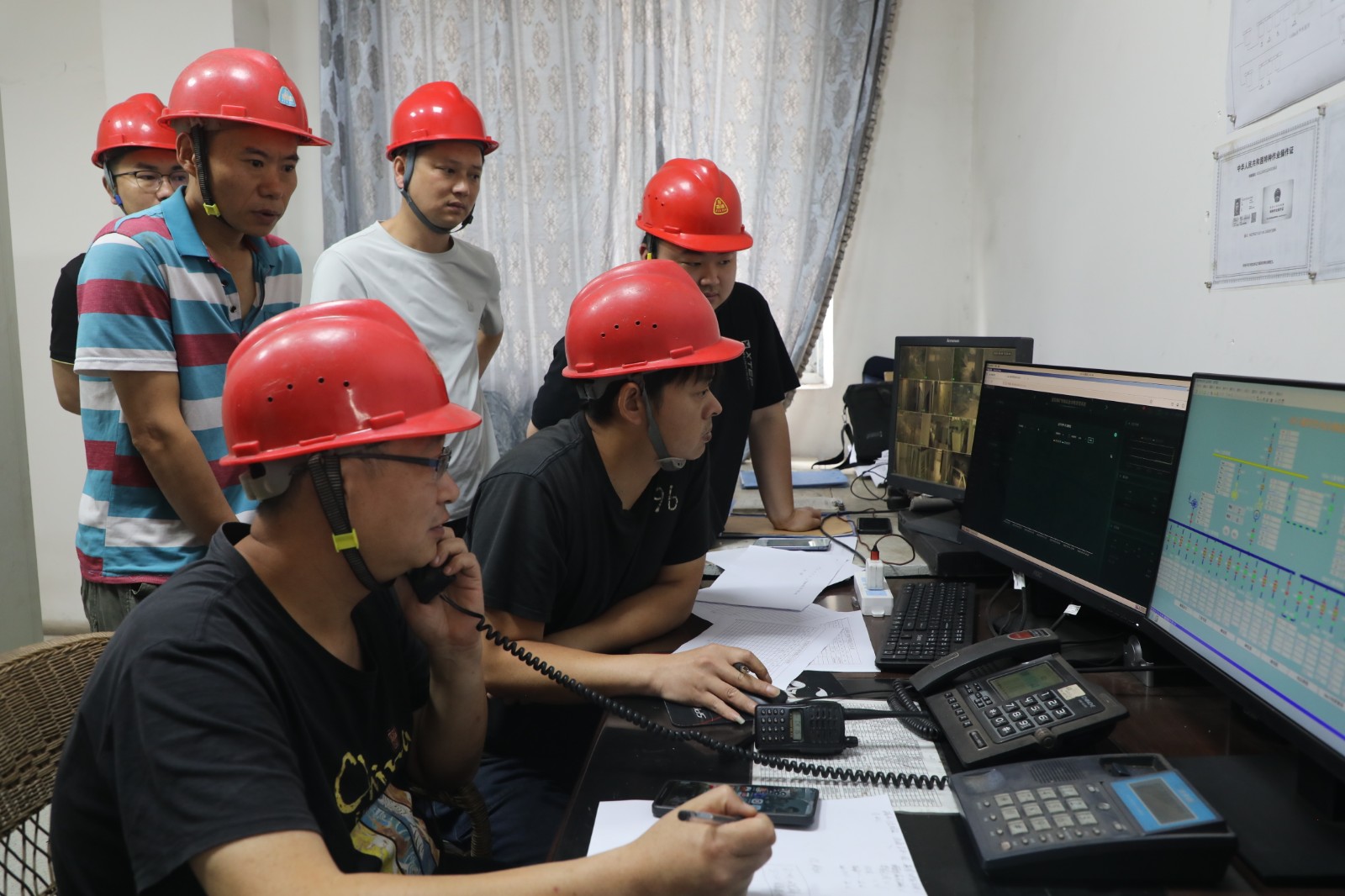

下午15點30分,試驗正式啟動,機電副礦長宋義強擔任總指揮。按照試驗方案,操作人員迅速斷開6千伏二段供電線路與礦井主通風機等一級用電設備,通過智能化應急供電系統電腦開啟應急保電模式。15時41分,系統依次為主通風機、井下局部通風機等一級用電設備供電,帶載穩定運行1小時后,啟動地面瓦斯發電站發電機組成功實現并網,確認應急保電模式運行正常。17時許,操作人員切斷其他非主要用電線路,全面檢測其對應供電設備的可靠性,確保應急電源精準服務礦井主要用電設備。當天,還進行了啟動儲能系統變壓器對主通風機變頻器影響試驗,并順利恢復礦井正常供電。
此次試驗,在大網全部失電且短時間無法供電時,智能化應急供電系統能保障礦井一級負荷正常啟動與運行,充分驗證了系統的可靠性,為關鍵設備穩定運行筑牢了根基。同時,工作人員應對大網失電、緊急啟動應急供電系統的能力得到提升,積累了寶貴的應急處置經驗。

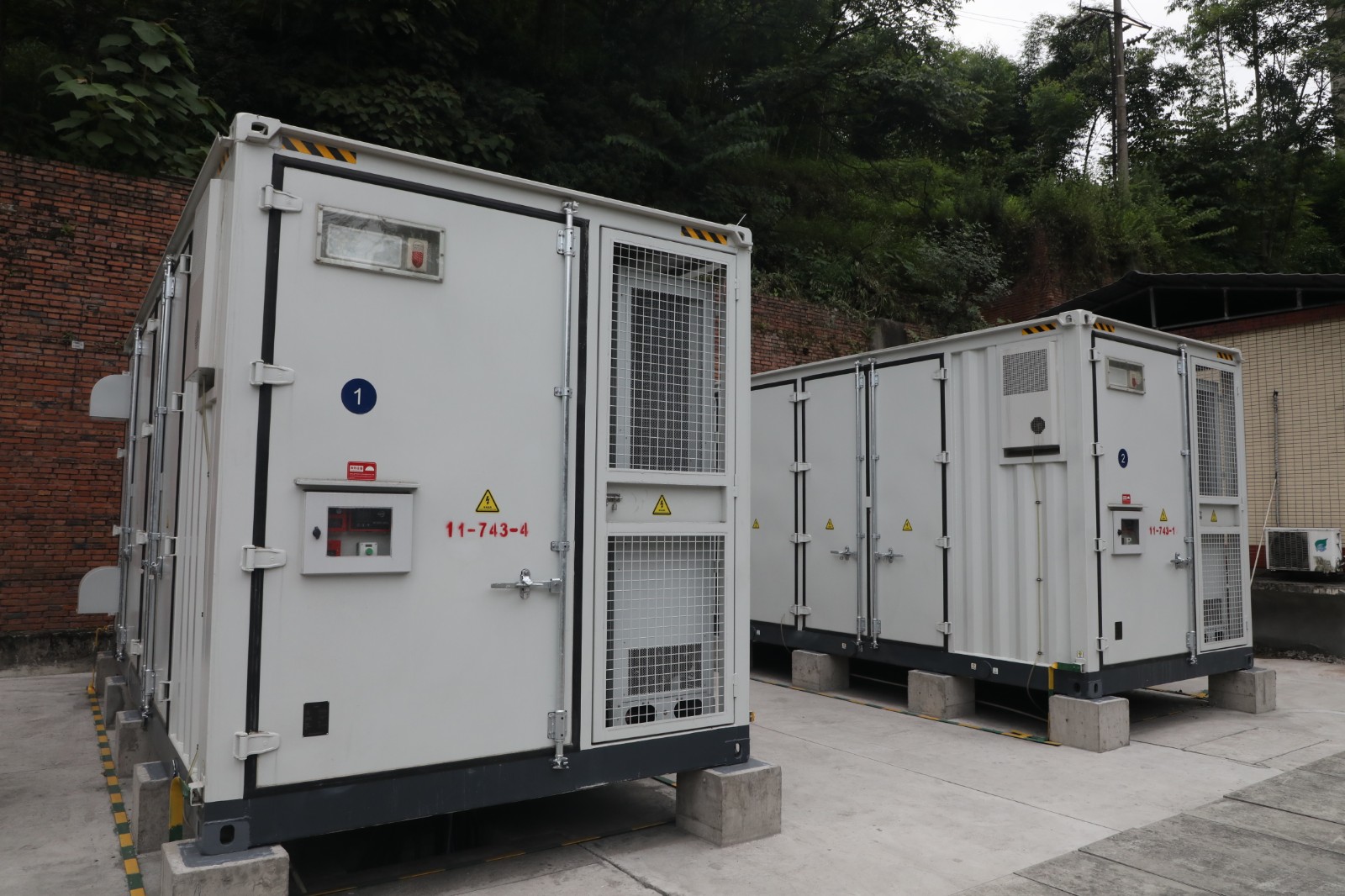

據悉,嘉陽煤礦4月中旬購回的智能化應急供電系統由2組3.747兆瓦時儲能電池艙構成,總電量7.454兆瓦時,包含多個核心部件。目前,煤礦機電隊已完成安裝、調試、培訓及系統削峰填谷模式運行等工作。
